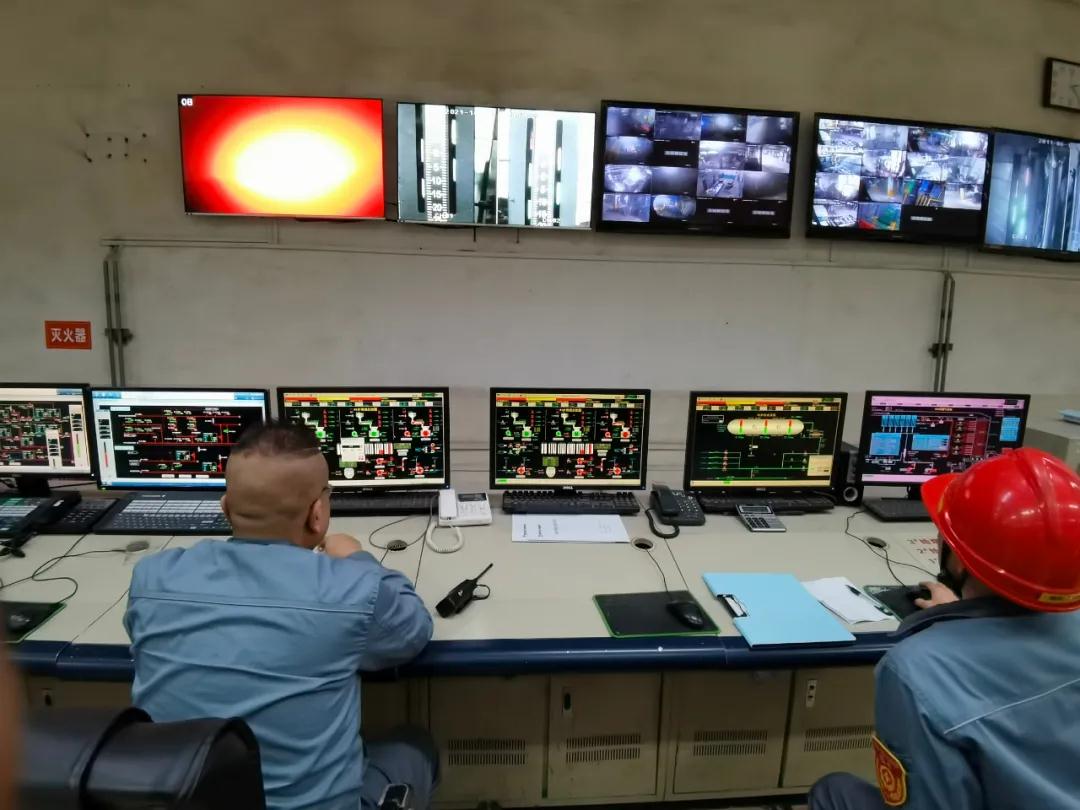

10月17日晚9:30,動力分廠1號鍋爐所有檢修項目完成,水壓試驗及各項試驗完好具備開車條件,經過五個小時升溫升壓,18日凌晨2:30安全并入生產系統,標志著1號鍋爐計劃停車檢修順利完成。
1號鍋爐自2020年6月25日開車以來,已連續運行15多月,為了保證此次1號鍋爐計劃檢修、消缺任務順利完成,停爐前分廠多次召開檢修落實會,落實檢修所需的備品備件、材料到貨情況,詳細排查工藝、設備和電儀缺陷,提前編寫、審批檢修方案、清理方案和安全環保措施,配齊配足檢修所需的消防、氣防、監護器材,照明設施,確保檢修安全高效進行。
此次停車檢修歷時8天,共計完成了大小60多項檢修任務。重點項目是低溫段預熱器清理、撿漏和消漏,預計工期較長。早在9月下旬,運行中的1號鍋爐低溫段預熱器壓差增大,運行阻力增加,加之尾部煙道氧含量偏高,初步判斷低溫段預熱器列管堵塞較多且嚴重漏風。

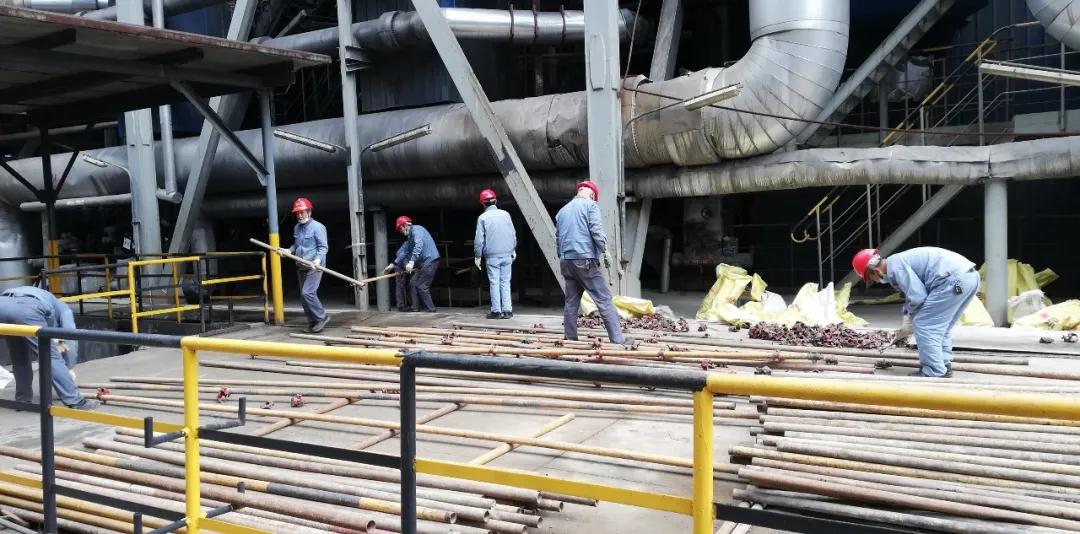

停車?yán)鋮s后,分廠便第一時間組織對預熱器進行清理、疏通,為預熱器撿漏、消漏贏取時間。撿漏和消漏工作開始后難度比預想的要復雜得多,預熱器列管、箱體腐蝕漏風點較多,若不徹底消除勢必會影響鍋爐的熱效率和煙氣在線氧含量,為了確保1號鍋爐開車后正常運行,分廠組織對預熱器漏風部位進行徹底封堵,逐個消除漏風點,消除1號鍋爐運行隱患。
檢修期間分廠領導及各職能人員根據分工,自覺承擔各自職責和責任,鑒于此次檢修時間短、任務重,檢修人員眾多和交叉作業較多的特點,以及連陰雨天氣影響,分廠所有領導、技術員、職能人員充分發揚“雨加晴”、“白加黑”、“五加二”精神,始終堅守檢修第一線,及時、準確、迅速協調解決檢修中的疑難問題和技術難點。化工四個班休息人員輪流堅守檢修、清理作業現場,行使神圣的的監護任務,為安全檢修把好每一道關,確保了1號鍋爐檢修工作安全、零事故。
17日下午4時許,經過兩天一夜的辛勤奮戰,預熱器封堵任務圓滿完成,漏風徹底消除,1號鍋爐開始上水及開車前的各項試驗工作。(動力分廠 詹鐵軍)
